Nouveau complexe municipal!

Confirmation du projet
C’est officiel, la municipalité a pu octroyer le 5 mai dernier, dans le cadre d’une séance extraordinaire, le contrat de démolition de l’Église et de construction du nouveau complexe municipal!

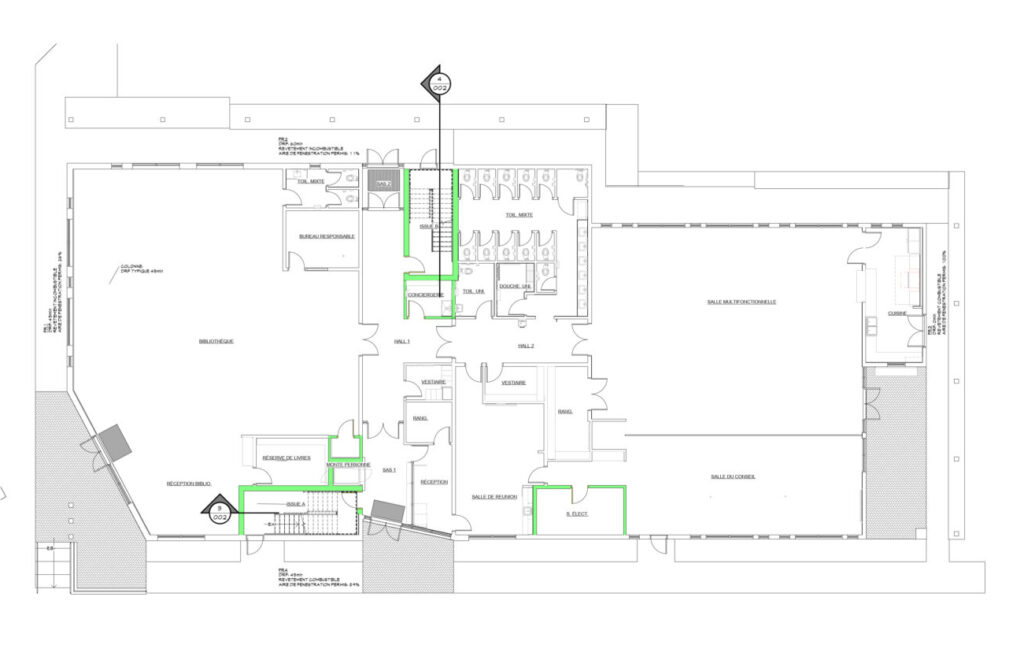

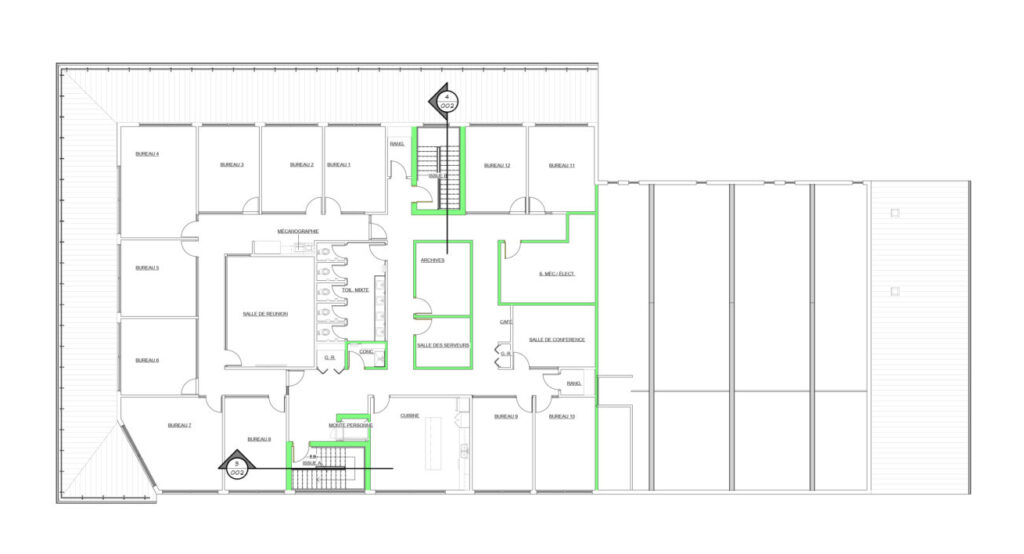

Le nouveau complexe hébergera deux grandes salles locatives, incluant une cuisine, une toute nouvelle bibliothèque, ainsi que les bureaux municipaux.
Échéancier
Sous réserve d’impondérables pendant les travaux, voici un résumé de l’échéancier auquel on peut s’attendre pour la construction du nouveau complexe!
Juin 2025 : Décontamination – travaux de désamiantage et de décontamination, majoritairement à l’intérieur du bâtiment existant
Début juillet à mi-août 2025 : Démolition du bâtiment existant
Mi-août à septembre 2025 : Excavation et fondations du futur complexe municipal
Septembre à décembre 2025 : Construction du nouveau bâtiment
Janvier à fin mars 2026 : Travaux de finition intérieure
Avril à mai 2026 : Travaux de finition extérieure et d’aménagement
Été 2026 : Occupation du nouveau complexe municipal!
Détails
Le mandat a été accordé à l’entreprise Construction Richelieu de St-Jean-sur-Richelieu, laquelle a soumis la plus basse soumission conforme, soit au montant de 7 996 000 $ incluant les taxes. Évidemment, d’autres frais incidents s’ajoutent à cette dépense, dont les frais d’ingénierie, d’architecture et de divers autres professionnels qui devront accompagner la municipalité dans ce projet.
La municipalité a obtenu l’aide financière du ministère des Affaires municipales et de l’Habitation (MAMH) pour ce projet dans le cadre du Programme d’amélioration et de construction d’infrastructures municipales (PRACIM). En considérant que toutes les dépenses liées à la portion de la bibliothèque et certaines autres dépenses d’aménagement ne sont pas inclues dans les montants admissibles, le MAMH s’est basé sur une dépense totale de 7 004 000 $ pour établir la subvention qui couvre 78% des dépenses admissibles, ce qui porte la subvention à 5 463 120 $.
La plus récente estimation financière du projet est chiffrée à 9 767 832 $ incluant les taxes nettes, donc la portion non remboursée aux municipalités. Un emprunt a déjà été contracté, sur une période de 30 ans, à l’ensemble de la population pour le paiement du solde du projet (Règlement RE-305). Le conseil pourra aussi choisir, avant de financer l’emprunt, d’affecter des surplus nets ou autres sommes provenant de fonds réservés pour alléger le montant de l’emprunt.
Les travaux débuteront à la fin du mois de mai ou au début du mois de juin 2025, avec la décontamination, la démolition et une partie de travaux civils en premier lieu. S’en suivra l’excavation et la reconstruction par la suite. Les entrepreneurs prévoient une livraison en février 2026, bien sûr, dans un scénario idéal en suggérant qu’aucune condition hors du contrôle des partis ne vienne compromettre le chantier.
On rappelle aussi que les murs de fondation initiaux à la gauche du bâtiment seront conservés et qu’aucune excavation ne sera réalisée à gauche ni à l’arrière du bâtiment pour assurer la préservation du site de l’ancien cimetière.
Pour toutes questions sur le projet, n’hésitez pas à écrire à la municipalité au info@sjlm.ca ou nous appeler au 450-347-5446, poste 403.
